Una de las primeras preguntas que hacen los propietarios al planificar una reforma en Gran Canaria es cuánto tiempo llevará todo el proceso. La respuesta depende del alcance de los trabajos, del tamaño del apartamento y de algunos factores específicos de trabajar en la isla. Pero lo más importante es partir con una expectativa realista en lugar de una optimista.
Para una reforma integral de un apartamento de un dormitorio, que incluye baño, cocina, suelos, actualización de instalaciones eléctricas y de fontanería, pintura, puertas nuevas y detalles de acabado, el tiempo típico de obra va de seis a diez semanas desde el primer día en obra hasta la entrega. Un apartamento de dos dormitorios con un alcance similar suele requerir de ocho a doce semanas. Estos plazos asumen que la fase de diseño ya está completada y que los materiales han sido seleccionados antes de comenzar la obra.
Lo que muchos propietarios subestiman es que la fase de obra es solo una parte del plazo total. El proceso completo, desde el primer contacto hasta la entrega de llaves, implica varias etapas, cada una con sus propios tiempos.
La fase de diseño
Antes de que comience cualquier demolición, el apartamento debe ser medido, la distribución discutida, los materiales seleccionados y un plan detallado acordado. Para los clientes internacionales que no están en la isla a tiempo completo, esta fase suele realizarse de forma remota a través de videollamadas, planos y visualizaciones 3D.
Esta etapa suele llevar de dos a cuatro semanas, dependiendo de la rapidez con la que se tomen las decisiones. Los clientes que saben lo que quieren y responden con prontitud a las propuestas de diseño avanzan por esta fase más rápido. Quienes necesitan tiempo para comparar opciones, consultar con su pareja o visitar la isla para ver muestras de materiales deben prever más tiempo.
Apresurar la fase de diseño para comenzar la obra antes casi siempre sale mal. Los cambios hechos sobre el papel no cuestan nada. Los cambios hechos cuando las baldosas ya están en la pared cuestan tiempo y dinero.
Demolición y preparación

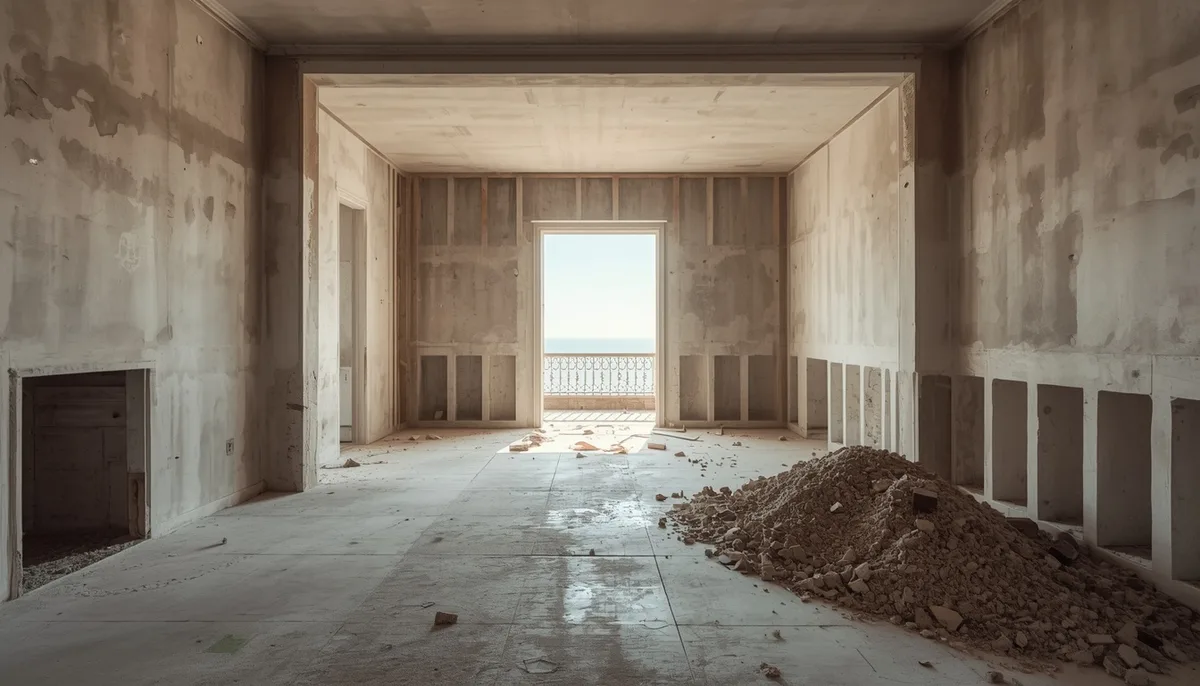

Una vez aprobado el diseño y fijada una fecha de inicio, los primeros días en obra se dedican a la demolición y preparación. Esto significa desmontar los baños antiguos, retirar los suelos, derribar tabiques si se cambia la distribución y dejar el espacio en su estructura básica.
En un apartamento típico de un dormitorio, la demolición y retirada de escombros llevan de tres a cinco días. Durante esta fase, las instalaciones de fontanería y electricidad existentes quedan a la vista y se identifican posibles problemas ocultos, como tuberías corroídas, cableado obsoleto o daños por humedad.
En los edificios más antiguos del sur de Gran Canaria, especialmente los complejos construidos en los años 70 y 80, es habitual encontrar instalaciones de fontanería o electricidad que necesitan más trabajo del previsto inicialmente. Una empresa responsable tiene en cuenta esta posibilidad en la planificación en lugar de fingir que no ocurrirá.
Fontanería, electricidad y trabajos estructurales

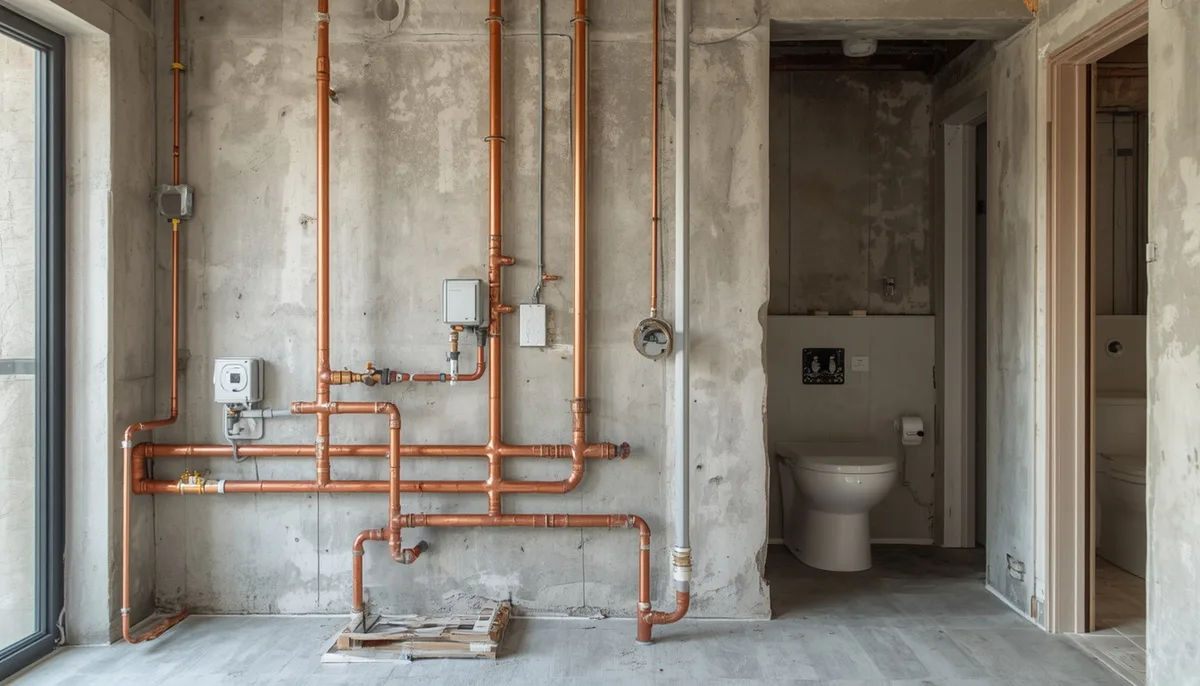

Esta es la fase en la que el apartamento se reconstruye desde dentro. Se tienden las nuevas líneas de fontanería para el baño y la cocina. El sistema eléctrico se actualiza según los estándares actuales, con nuevo cableado, enchufes y puntos de luz instalados según el plano aprobado. Si se mueven paredes o se crean aperturas, las modificaciones estructurales se realizan aquí también.
Esta fase suele llevar de una a dos semanas. No es la etapa más visible de una reforma, ya que la mayor parte del trabajo queda oculto detrás de las paredes y bajo los suelos, pero es la más crítica. Los errores en fontanería o electricidad generan problemas costosos de resolver una vez aplicados los acabados.
Alicatado, suelos y zonas húmedas
Una vez que las infraestructuras están en su sitio, comienzan los trabajos de acabado. Se aplica la impermeabilización del baño, se instalan las baldosas en paredes y suelos y se colocan los módulos base de la cocina. El suelo se coloca en el resto del apartamento.

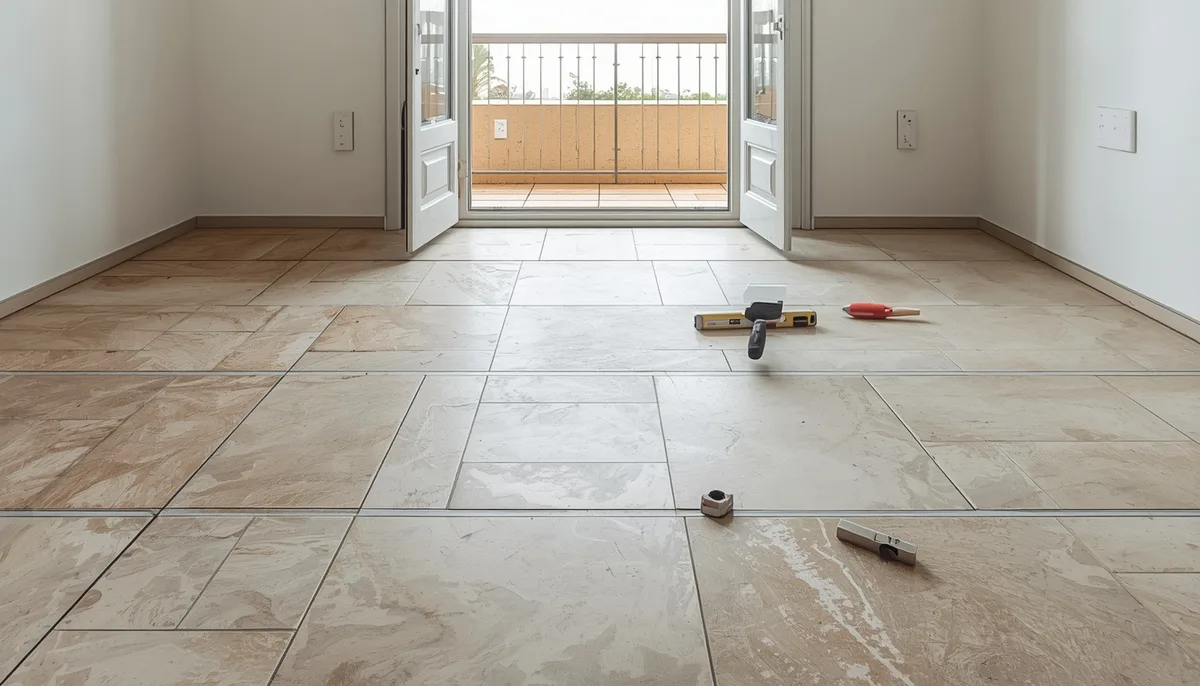

Esta suele ser la fase individual más larga, con una duración de dos a tres semanas dependiendo de la complejidad de la colocación, el tamaño de las baldosas y si hay patrones o elementos personalizados. Las baldosas de gran formato, por ejemplo, requieren una preparación del sustrato más precisa que los tamaños estándar.
Sanitarios, pintura y montaje final

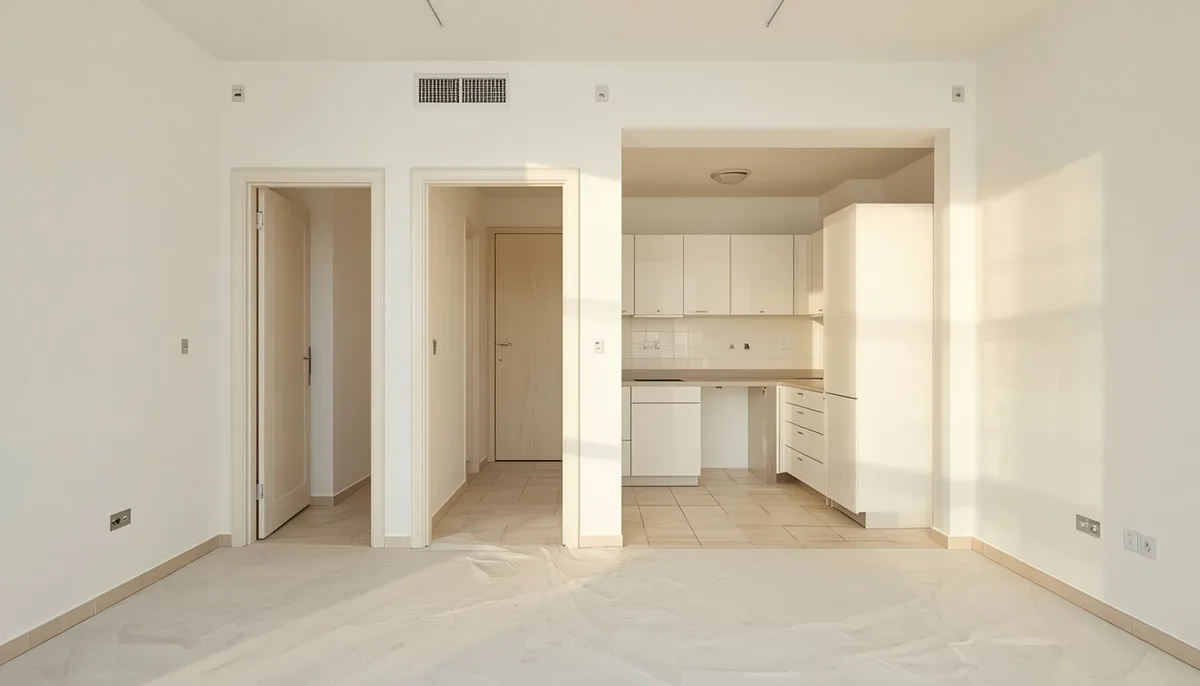

La última fase lo une todo. Se instalan los sanitarios en el baño, se montan la encimera y los electrodomésticos de la cocina, se colocan las puertas interiores y se pinta el apartamento. Se montan lámparas, espejos, toalleros y demás accesorios.
Esta fase suele llevar de una a dos semanas. Requiere coordinación entre varios oficios, ya que el pintor necesita que las paredes estén terminadas antes de proceder, el fontanero necesita que las baldosas estén colocadas antes de instalar la ducha, y el electricista vuelve para conectar interruptores y enchufes después de la pintura.
Qué puede alargar los plazos
Varios factores específicos de Gran Canaria pueden añadir tiempo a un proyecto de reforma.
La disponibilidad de materiales es uno de ellos. Ciertos artículos, especialmente electrodomésticos de cocina importados, formatos específicos de baldosas o muebles a medida, pueden requerir plazos de entrega de dos a seis semanas. Si no se encargan a tiempo durante la fase de diseño, pueden retrasar las etapas finales del proyecto.
La comunidad de propietarios es otro factor. Muchos complejos de apartamentos en el sur de Gran Canaria tienen normas sobre horarios de trabajo, ruido y uso de zonas comunes para el transporte de materiales. Algunos requieren aprobación formal antes de que puedan comenzar las obras. Este trámite administrativo puede añadir de una a tres semanas si no se gestiona con antelación.
Los festivos y las fiestas locales también deben tenerse en cuenta. Gran Canaria tiene varias festividades regionales a lo largo del año y los equipos de obra no trabajan esos días. Un proyecto que abarque la semana de Carnaval en febrero o la Semana Santa en marzo durará naturalmente más.
El tiempo atmosférico rara vez es un problema para las reformas interiores, pero los trabajos exteriores como la reforma de terrazas, los acristalamientos de balcones o la pintura de fachadas pueden verse afectados por el viento o la lluvia ocasional, especialmente en los meses de invierno.
Un plazo total realista
Poniendo todo junto, un propietario que planifique una reforma integral de un apartamento de un dormitorio en Gran Canaria debería prever el siguiente plazo total:
La fase de diseño y planificación lleva de dos a cuatro semanas. El pedido de materiales, si hay artículos que deben importarse, añade de dos a cuatro semanas, aunque este período puede solaparse con la fase de diseño. La fase de obra en sí va de seis a diez semanas. Añadiendo un margen para las aprobaciones de la comunidad y los imprevistos, el total llega aproximadamente a tres o cuatro meses desde la primera reunión hasta la entrega.
Para un apartamento de dos dormitorios, añadir de dos a cuatro semanas a la fase de obra.
Los propietarios que viven la experiencia más fluida son aquellos que invierten tiempo en la fase de diseño, toman las decisiones sobre materiales a tiempo y entienden que una reforma de calidad no puede comprimirse en un plazo artificialmente corto. El objetivo no es terminar lo más rápido posible. El objetivo es terminar bien. Para una visión más amplia del proceso de reforma de principio a fin, consulta nuestra guía sobre qué esperar al reformar en Gran Canaria.
Si estás planificando una reforma en Gran Canaria y quieres un plazo claro para tu proyecto específico, puedes contactarnos en nordomusrealestate.com/es/contacto.
